金塘新材料綜合物流基地及配套項目由榮盛新材料(舟山)有限公司投資建設,該投資項目已經浙江舟山群島新區金塘管委會經濟發展局備案,備案日期2022年5月24日。該項目倉庫總建筑面積約31500m2,區域內河道長594m,寬30m,道路長552m,寬12m,項目總投資80000萬元,由企業自籌。
項目開山總量約1700萬噸,均在項目紅線內削坡,為不設采礦權的工程性項目。
2021年8月,浙江省水文地質工程地質大隊編制完成了《舟山綠色石化基地(金塘區塊)海水淡化工程礦地綜合利用項目定海區金塘鎮大觀村大鵬山建筑用石料(凝灰?guī)r)礦勘查地質報告》(項目名稱變更,與本報告項目為同一項目)。2022年6月,浙江省工程勘察設計院集團有限公司編制完成了《金塘新材料綜合物流基地及配套項目施工設計方案》。2022年8月,浙江泰達安全技術有限公司編制完成了《金塘新材料綜合物流基地及配套項目工程性開采工程安全預評價報告》。2022年8月,蘇州中材非金屬礦工業設計研究院有限公司編制完成了《金塘新材料綜合物流基地及配套項目工程性開采工程安全設施設計》。

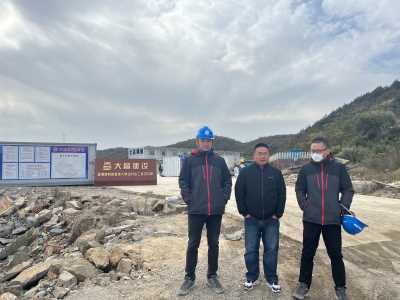

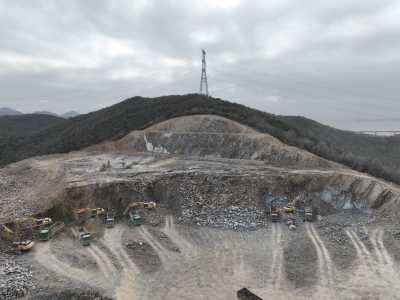

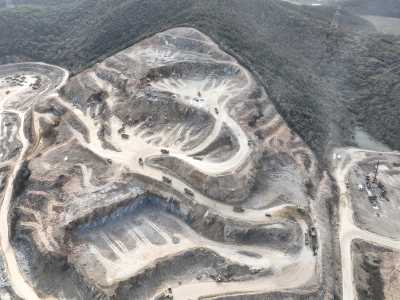

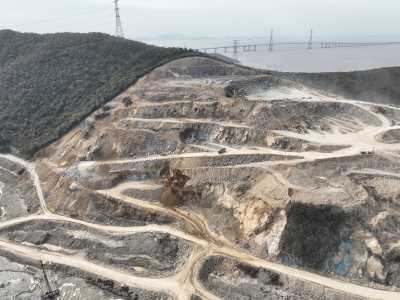

本項目于2022年7月19日開始施工,期間因炸藥無法運輸,至2022年8月25日開始爆破作業,目前該工程開采項目基建工作已結束,將進行安全設施竣工驗收。
